終於來到西半部啦,在看完鳳林超高壓變電所後,就開始北返直奔回台北,休息幾天後就回嘉義。
這邊要小抱怨一下,忠孝西路的交通真的令人很...。摩托車最後繞了一圈才有辦法過橋(而且我還走錯...)。那就直接到林口電廠吧...
|

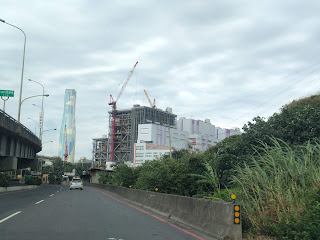

遠看新林口電廠 |
舊林口電廠一二號機於2014年8/31除役,而新電廠在那當時已經在興建中。興建一個電廠除了找地方之外還要有環評等等,規劃的時間著實不短。舊林口電廠是為配合經濟發展的需求,在深澳第三部機組興建後,於1965年開始興建,1968年7月一號機併網。其中資金部分來自美國國際開發總署。當然借美國錢,設備也用美國的,是故鍋爐與汽輪機分別是美商賴利史托克與西屋電器得標。舊林口電廠也是台電的電廠中,第一個在一般設備裝設電子計算機的機組,可以用來監視主要設備的運轉。
至於二號機,在1968年興建完後就接續展開,原先是以重油為燃料,1985年時改為燃煤。機組設施與一號機不同,如鍋爐是三菱的,汽輪發電機因為像英國貸款所以買英國貨,不過也由於英國罷工等問題造成工程延誤,而延緩了興建完工的時程,中途興建13部緊急柴油機組來補足電力缺口(日後有幾部轉至離島跟自來水廠),並且在趕工上還商借美軍運輸機來簡短海運時間,二號機到1972年才完工併網。
林口電廠由於沒有碼頭為了運煤需要,興建林口電廠支線於,1968通車。在桃園站與縱貫線相接。並且與林口電廠相連的鐵路又稱為林口線。在一二號機興建途中,無法透過鐵公路運輸的大型器具例如鍋爐等則是透過搶灘的方式運輸上岸。林口線於2012年12月底停止營運,在停止營運前也有討論,林口線的去留,甚至成為台鐵到桃園機場的路線,但因若干原因而沒有付諸實行。新的林口電廠會有專屬的卸煤碼頭跟室內煤艙等運輸設備來取代。
新林口電廠,目前則正在興建中。有三部機組,是新的超超臨界燃煤電廠。要提昇電廠的發電效率可從兩個方面著手,一個是冷卻的溫度夠低(但這牽涉到海水或大氣的溫度),另一個是提昇蒸汽溫度(但溫度越高涉及到的耐溫、抗壓材料跟安全會比較困難)。超超臨界電廠簡單來說就是提昇蒸汽壓力跟溫度來提升熱效率。是故新林口電廠三部機組裝置容量為2400MW,熱效率可達44.93% (LHV, Gross)。
然而新一機原本可提早上線,但因為鍋爐熱分佈不均等問題可能會在原訂的105年7月1日上線或延宕,目前仍在試運轉中。
|
三部機,由左而右只看的到一跟二號,三部機組共用一個煙囪 |
整個新林口電廠的配置如下:
|

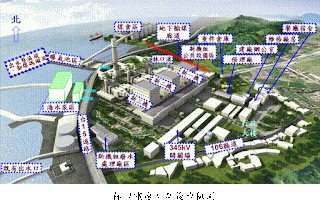

林口電廠更新後模擬圖(1) |
|

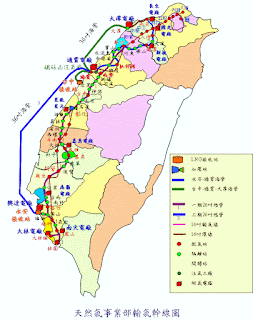

台灣輸氣幹線,燃氣電廠的興建跟此相關(2) |
|
長生電力門口 |
|
只能從門口這樣拍... |
2016年4月6號走的路不同,有看到IPP長生電力的後側,以下是照片。
|
長生電力的另外一側 |
之後應該會有兩篇就介紹大潭跟通霄電廠,其中大潭電廠會跟2016前往參觀的照片一起合併介紹~
資料來源:
陳振華等,《台灣電力發展史》。
沒有留言:
張貼留言
